Bạn đang gặp khó khăn trong việc thực hiện quy trình kéo tải khoan cấy thép tại các công trường? Hãy để chúng tôi giúp bạn hiểu rõ hơn về quy trình này thông qua bài viết dưới đây. Chúng tôi sẽ hướng dẫn bạn từng bước, từ thiết bị sử dụng đến quy trình thực hiện, giúp bạn thực hiện một cách hiệu quả và an toàn.

Quy trình kéo tải khoan cấy thép tại công trường của HILTI Việt Nam

QUY TRÌNH KÉO TẢI KHOAN CẤY THÉP CỦA HILTI VIỆT NAM
QUY TRÌNH KÉO TẢI KHOAN CẤY THÉP CỦA HILTI VIỆT NAM

Giới thiệu về quy trình kéo tải khoan cấy thép

  • Làm quen với quy trình kéo tải khoan cấy thép tại công trường.
  • Mục đích và lợi ích của việc thực hiện quy trình này.

Thiết bị và công cụ sử dụng

  • Giới thiệu các thiết bị chính được sử dụng bởi HILTI Việt Nam:
    • Kích thủy lực 60T của Enerpac (Ø32)
    • Kích thủy lực 30T của Enerpac (Ø25)
    • Kích thủy lực 20T của Enerpac (Ø20)
    • DPG-100 (10T) hoặc HAT-28 của HILTI dùng để kéo bulong.
  • Thời gian kiểm định và uy tín của các thiết bị.

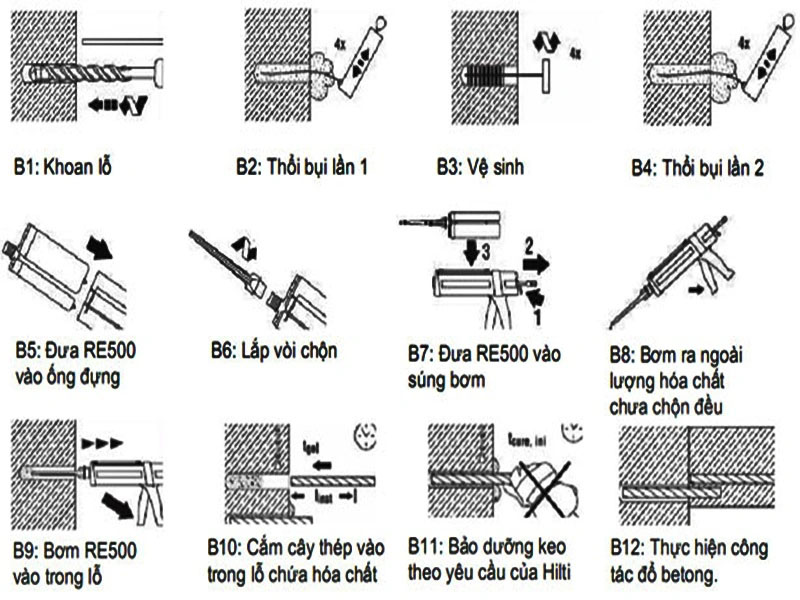

Giới thiệu về quy trình kéo tải khoan cấy thép

Kiểm định thiết bị

  • Thực hiện kiểm định các thiết bị trước khi sử dụng.
  • Các trung tâm uy tín thực hiện kiểm định: Quatest 3, Quatest 1.
  • Cung cấp chứng nhận kiểm định từ các tổ chức trên.

Giai đoạn thử nghiệm mẫu

  • Thực hiện thử nghiệm trên mẫu thử để đánh giá cường độ.
  • Gia tăng dần lực kéo để đạt cường độ thiết kế.
  • Ghi nhận lực nhổ đạt được lớn nhất.

Tần suất thử nghiệm

  • Xác định tần suất thử nghiệm mẫu dựa trên qui định:
    • 2.5% khi thi công đại trà.
    • Ít nhất 03 mẫu thử nghiệm trên tổng số cốt thép hoặc bu long.

Mẫu thử không đạt kết quả

  • Trường hợp mẫu thử không đạt trong quá trình thử nghiệm.
  • Xác định số lượng mẫu thử nghiệm khuyến cáo: 5% và ít nhất 06 mẫu.
  • Thử nghiệm lại toàn bộ cốt thép hoặc bu long nếu tần suất không đạt hơn 1 lần.

Thao tác trong quá trình thử nghiệm

  • Lắp ống xi lanh và cốt thép/bu lông cần thử nghiệm.
  • Đóng van áp suất trên xi lanh sau khi trả kim đồng hồ về vạch 0.
  • Xác định lực nhổ tới hạn thử nghiệm dựa trên khuyến cáo.

Thực hiện thử nghiệm

  • Bơm từ từ cho đến khi kim đồng hồ đạt lực yêu cầu.
  • Giữ kim đồng hồ trong khoảng 2 – 5 phút cho đến khi đứng yên hoàn toàn.
  • Ghi giá trị đạt được vào Biên Bản Thử Nghiệm.

Kiểm tra hình dạng mối liên kết

  • Kiểm tra sự phá hủy của mối liên kết giữa thép, bu lông, keo và bê tông.

Lặp lại thử nghiệm

  • Lặp lại quy trình thử nghiệm trên các cốt thép hoặc bu lông còn lại.

Kết luận

Quy trình kéo tải khoan cấy thép tại công trường của HILTI Việt Nam không chỉ đảm bảo tính an toàn và độ chính xác, mà còn giúp tăng cường sự tin tưởng vào chất lượng công trình. Bằng việc sử dụng các thiết bị hiện đại và tuân thủ các tiêu chuẩn kiểm định, chúng tôi đã tạo nên một quy trình được xây dựng dựa trên sự uy tín và kinh nghiệm. Hy vọng bài viết này đã cung cấp cho bạn cái nhìn tổng quan về quy trình quan trọng này, giúp bạn tự tin hơn trong việc thực hiện kéo tải khoan cấy thép tại các dự án công trình của mình.
